Periodicidades a tu medida
Días, semanas, meses o años, con tu propio catálogo de periodos. Un mismo plan puede tener varias periodicidades a la vez: la revisión mensual y la anual del mismo equipo conviven.
Funcionalidad
Defines cada cuánto hay que revisar qué, y el sistema genera las órdenes por su cuenta, con la gama de comprobación que le corresponde a cada activo y respetando el calendario del equipo.
El mantenimiento preventivo es el que se hace antes de que algo falle, siguiendo un plan basado en el tiempo transcurrido o en el uso acumulado, en lugar de reaccionar a una avería. Sustituir un filtro cada tres meses, revisar una instalación contra incendios cada año o engrasar una línea cada 500 horas son mantenimiento preventivo. Su valor no está en cada intervención suelta, sino en que se hagan todas: un plan que se cumple al 60 % deja de proteger y solo genera trabajo.
Casi nunca es por falta de voluntad. Es que el plan vive en un sitio y el trabajo en otro.
Un plan preventivo es una regla: qué activos, cada cuánto, con qué comprobaciones y quién lo hace. Lo demás lo pone el sistema.
Días, semanas, meses o años, con tu propio catálogo de periodos. Un mismo plan puede tener varias periodicidades a la vez: la revisión mensual y la anual del mismo equipo conviven.
Las órdenes se crean solas cuando llega la fecha, con los días de preaviso que decidas. Cada generación queda registrada, así que siempre se puede ver qué creó qué.

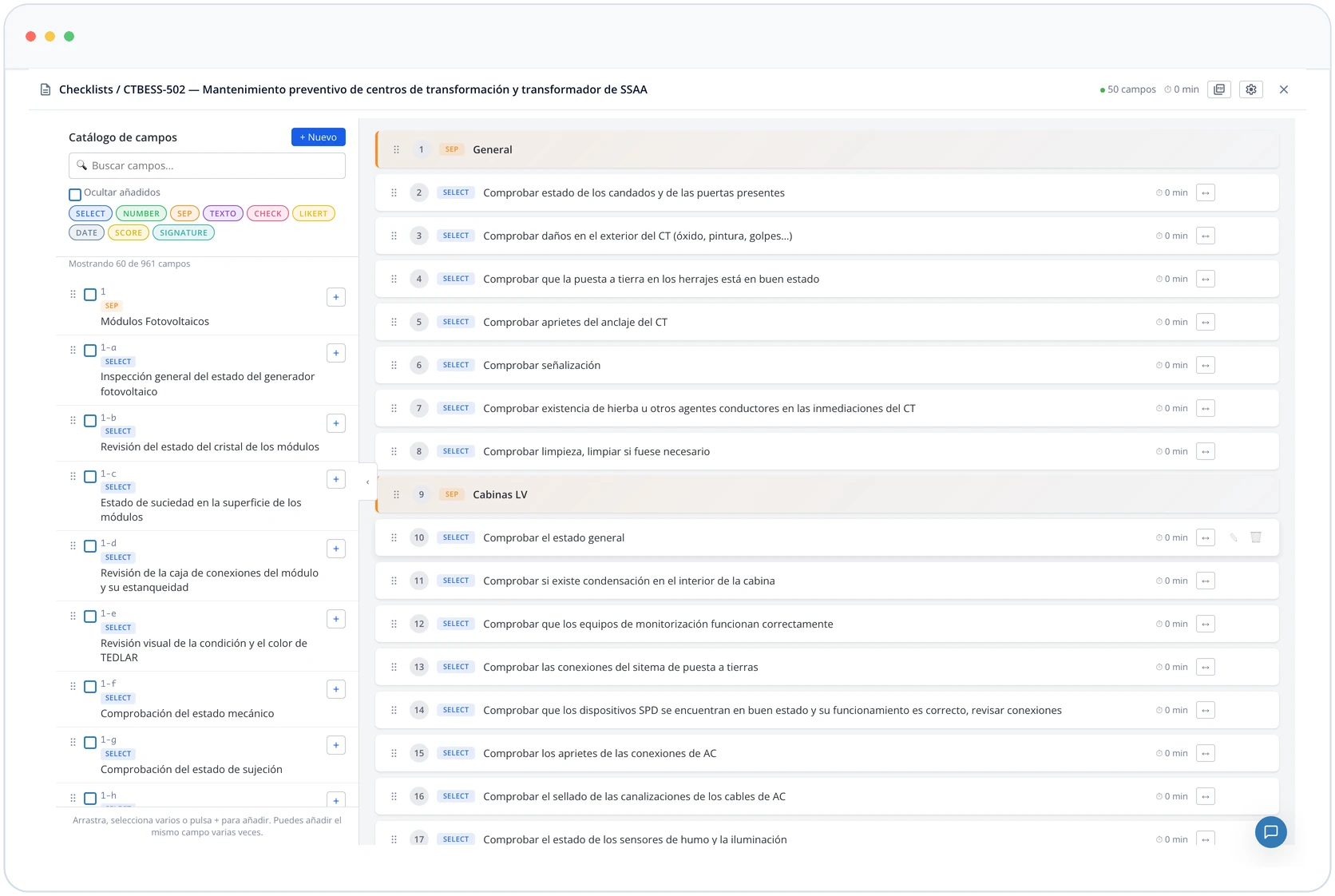

El checklist se resuelve en cascada: primero el del activo concreto, si no el de su modelo, luego el de su subfamilia y por último el de su familia. Das de alta una máquina nueva y hereda lo que debe comprobarse.
Festivos y disponibilidad del técnico se comprueban antes de generar. Puedes decidir si en festivo no se trabaja, si se trabaja igual o si la orden se mueve a la jornada laborable anterior o posterior.
Un calendario de órdenes previstas con su fecha, su periodo, sus activos y el tiempo estimado. Sirve para negociar paradas y para saber cuántas jornadas pide el plan.
Hereda dirección, sistema, activos, técnico, turno, equipo, tiempo estimado, coste e ingreso del plan. El técnico no recibe una orden vacía que alguien tenga que rellenar.
Informe de plan anual de preventivo, horas por mes y libro de mantenimiento por activo, con el recuento de intervenciones de cada tipo.
Los clientes consultan sus próximos preventivos en calendario o en diagrama temporal desde su propio acceso. Deja de haber llamadas para preguntar cuándo toca la revisión.
Un plan mensual sobre el papel se convierte en la práctica en intervenciones cada cinco o seis semanas, y a final de año faltan dos. GMAO CLOUD puede recalcular las siguientes fechas a partir del cierre real de la última orden en lugar de la teórica, de modo que el intervalo entre revisiones sea el que pediste y no el que salió. Es una decisión de configuración, porque no todos los planes lo quieren: una inspección con fecha legal se rige por el calendario, pase lo que pase.
El técnico recibe la orden preventiva en la app con el histórico del activo y las comprobaciones que debe hacer. La app de técnicos funciona sin cobertura: registra lo ejecutado, adjunta fotos, recoge la firma y sincroniza al recuperar la conexión. En las órdenes preventivas la app exige cerrar todos los checklists antes de finalizar y avisa de las anomalías detectadas, porque un preventivo sin las comprobaciones hechas no prueba nada.
Empezar por lo que diga el fabricante y tratarlo como un punto de partida, no como una verdad definitiva. Las recomendaciones de manual están pensadas para un uso medio en condiciones medias, y tu instalación rara vez es la media: el mismo equipo en un ambiente con polvo, con más horas al día o con arranques frecuentes se comporta de otra manera. Al cabo de un año de registros ya se puede ajustar con criterio propio.
Revisarlo por partes en vez de asumirlo entero. En casi todas las plantas hay gamas que se ejecutan desde hace años sin que nadie recuerde de dónde salieron, y una parte de ellas ya no aporta nada. Distinguir lo que es obligación normativa, lo que es recomendación del fabricante y lo que es costumbre es un ejercicio incómodo que suele liberar bastante capacidad.
Se generan solas cuando llega la fecha, si el plan está activo y marcado para generar automáticamente. También existe un botón para forzar la generación de los mantenimientos cuya fecha ya ha llegado, por si hace falta adelantarla.
Sí. Un mantenimiento admite varios periodos a la vez, que es lo habitual cuando el mismo equipo tiene una comprobación frecuente y otra anual más completa.
Se comprueba antes de generar. Puedes elegir entre no realizar el servicio en festivo, realizarlo igual, o reprogramarlo a la jornada laborable anterior o posterior. La disponibilidad del técnico se contempla cuando está activo el módulo de recursos humanos.
No. Se puede asociar al modelo, a la subfamilia o a la familia de activos, y cada equipo hereda el que le corresponde. Asignarlo a una máquina concreta solo hace falta cuando esa máquina es una excepción.
Sí. El tiempo estimado de cada plan alimenta el cálculo de órdenes previstas y el informe de plan anual de preventivo, que es lo que permite anticipar carga y negociar las paradas.
En la demo damos de alta un par de tus preventivos reales y vemos qué órdenes salen y cuándo.
